Как увеличить мощность электросети на даче

Надоело, что постоянно выбивает автоматы? Расскажем, как увеличить мощность электросети на даче, чтобы техника работала стабильно и безопасно!

Установка мощного электрокотла, системы кондиционирования или современной бытовой техники часто приводит к перегрузке старой проводки. В результате автоматы постоянно выбивает, а напряжение в сети падает, что может сжечь дорогостоящие приборы. Чтобы увеличить мощность электросети на даче, потребуется пройти путь от подачи заявки в энергосбыт до полной замены вводного кабеля. Стоимость таких работ варьируется от 15 до 60 тысяч рублей, а сроки реализации зависят от скорости выдачи технических условий.

Особенности и результаты модернизации

Задача по повышению лимита электроэнергии подходит владельцам участков в СНТ или ИЖС, которые планируют полноценно жить за городом. Процесс считается сложным из-за сочетания бюрократических процедур и опасных электромонтажных работ. В итоге вы получите стабильное напряжение, возможность использовать любые приборы без риска короткого замыкания и легальный статус вашего подключения. Я заметил, что после правильного апгрейда сети техника начинает работать стабильнее, а раздражающее мигание ламп при включении чайника исчезает.

Подготовительные этапы и требования

Перед тем как покупать кабель, нужно трезво оценить свои силы. Для выполнения работ потребуются базовые навыки электромонтажа: умение пользоваться мультиметром, обжимать наконечники и собирать щиток. Весь процесс от подачи заявки до пуска в эксплуатацию занимает от одного до трех месяцев. Лучше всего проводить физический монтаж в межсезонье или весной, чтобы к началу активного дачного сезона система уже работала. Я рекомендую заранее проверить состояние всех внутренних линий, так как новый мощный ввод может просто «сжечь» старую тонкую проводку внутри дома.

Что купить для модернизации

Для качественного обновления сети нельзя использовать дешевые аналоги с заниженным сечением жил. Я однажды решил сэкономить и взял кабель с маркировкой ТУ вместо ГОСТ — в итоге он начал ощутимо греться при нагрузке, и мне пришлось все переделывать.

  • Кабель СИП (самонесущий изолированный провод) для ввода от столба.
  • Кабель ВВГнг-LS для внутренней разводки.
  • Автоматические выключатели с соответствующим номиналом.
  • Устройство защитного отключения (УЗО) или дифавтоматы.
  • Двухполюсный счетчик электроэнергии.
  • Распределительный щит с DIN-рейками.
  • Наконечники НШВИ для надежного контакта.
  • Гофра ПВХ для защиты кабеля в земле и стенах.
  • Изолента ПВХ и термоусадочные трубки.

Расход материалов рассчитывается индивидуально исходя из расстояния от опоры ЛЭП до дома и количества потребителей.

Материал Количество (пример) Расход на м2/м.п. Цена за ед. (средняя)
Кабель СИП 4х16 25 м 1 м.п. 120 руб. 3 000
Кабель ВВГнг-LS 3х4 40 м 1 м.п. 150 руб. 6 000
Автомат 25А 4 шт. 1 шт. 450 руб. 1 800
УЗО 40А/30мА 1 шт. 1 шт. 1 200 руб. 1 200
Счетчик однофазный 1 шт. 1 шт. 3 500 руб. 3 500
Щит распределительный 1 шт. 1 шт. 2 000 руб. 2 000

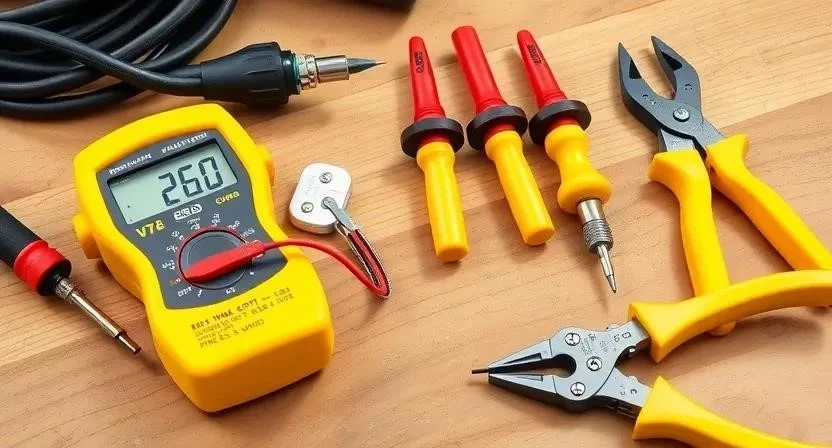

Инструментарий для работы

Качественный инструмент сокращает время монтажа и гарантирует безопасность соединений. Некоторые позиции можно взять в аренду, но базовый набор лучше иметь под рукой.

  • Стриппер — для быстрой зачистки изоляции без повреждения жил.
  • Мультиметр — проверка напряжения и прозвонка цепей.
  • Набор отверток с диэлектрическими ручками.
  • Кримпер (пресс-клещи) — для обжима наконечников.
  • Перфоратор — монтаж щитка и прокладка гофры.
  • Нож строительный с выдвижным лезвием.
  • Уровень пузырьковый — для ровной установки щитка.
  • Лестница-стремянка — работа с вводом.
Инструмент Назначение Обязательно/Желательно Примерная цена (руб.)
Стриппер Снятие изоляции Обязательно 800
Мультиметр Замеры тока/напряжения Обязательно 1 500
Кримпер Обжим гильз и наконечников Обязательно 2 000
Перфоратор Сверление стен Обязательно 5 000
Уровень Выравнивание щитка Желательно 500
Индикаторная отвертка Поиск фазы Обязательно 200

Организация пространства на участке

Перед началом физических работ необходимо освободить зону вокруг вводного щитка и путь прокладки кабеля. Уберите садовый инвентарь, мебель и декоративные растения, которые могут помешать проходу. Если работы ведутся внутри дома, накройте пол и мебель плотной пленкой, чтобы строительная пыль от перфоратора не осела на вещах. Весь строительный мусор, обрезки кабеля и старые автоматы собирайте в отдельные мешки и сразу выносите за пределы жилой зоны.

Диагностика и подготовка системы

Первым делом я провожу полный аудит существующей сети. Нужно проверить сечение старого кабеля и состояние контактов в щитке — часто они окислены или подгорели. Оценивается надежность заземления: если его нет, придется создавать контур с нуля, иначе новая мощность станет опасной. Выбираю место для нового ввода так, чтобы он был защищен от прямых осадков и механических повреждений. Старое оборудование демонтирую только после полного обесточивания линии, что проверяю индикатором напряжения. Важно убедиться, что старые стены не имеют скрытых коммуникаций в местах сверления.

Пошаговый процесс увеличения мощности

Реализация проекта требует строгого соблюдения последовательности действий. Помните, что любые работы на опоре ЛЭП выполняются только лицензированными специалистами энергосбыта.

  1. Анализ потребностей (30-60 мин). Составляю список всех приборов, суммирую их мощность и добавляю запас 20%. Ошибка новичков — забыть про пусковые токи насосов или компрессоров.
  2. Оформление документов (2-4 недели). Подаю заявку в энергосбыт, получаю технические условия (ТУ) и согласовываю проект. Я помню, как потратил неделю на переписку с ними из-за одной опечатки в кадастровом номере.
  3. Закупка оборудования (1 день). Покупаю кабель и автоматику строго по ГОСТ. Проверяю целостность изоляции и наличие сертификатов.
  4. Демонтаж старой системы (3-5 часов). Отключаю питание, снимаю старый счетчик и вводной кабель. Соблюдаю осторожность, чтобы не повредить соседние линии.
  5. Монтаж нового ввода (6-8 часов). Прокладка СИП от столба до дома. Этот этап делает электрик из сети, я только контролирую соблюдение высоты подвеса.
  6. Сборка щитка (5-10 часов). Устанавливаю DIN-рейки, монтирую счетчик, УЗО и автоматы. Использую наконечники НШВИ, чтобы избежать искрения в клеммах.
  7. Разводка внутренних линий (1-2 дня). Распределяю нагрузку по группам: кухня, освещение, розетки, котел. Каждую линию подключаю к отдельному автомату.
  8. Создание заземления (4-6 часов). Забиваю стальные уголки или использую модульное заземление. Проверяю сопротивление контура.
  9. Тестирование (2-3 часа). С помощью мультиметра измеряю напряжение на вводе и каждой розетке. Проверяю срабатывание УЗО кнопкой «Тест».
  10. Пуск и опломбировка (1 день). Вызываю инспектора, демонстрирую соответствие ТУ, подписываю акт и пломбирую счетчик.
Этап работ Время выполнения Критический нюанс
Документы до 1 месяца Точное соответствие ТУ
Демонтаж 4 часа Полное обесточивание
Монтаж СИП 1 день Только сертифицированные профи
Сборка щитка 8 часов Маркировка каждого провода
Заземление 5 часов Глубина заложения электродов

Технические регламенты и нюансы

Все работы должны соответствовать ПУЭ (Правила устройства электроустановок) и СНиП. Основное правило: сечение кабеля должно соответствовать номиналу автомата. Например, для кабеля 2.5 мм² ставлю автомат на 16А, для 4 мм² — на 25А. Это предотвращает перегрев жил. Оборудование в щитке выбираю с классом защиты не ниже IP44, если он стоит в неотапливаемом помещении. Категорически запрещаю работать под напряжением — даже при замене одной клеммы отключаю вводной рубильник.

Типичные ошибки при модернизации

Часто владельцы пытаются увеличить мощность, просто заменив автомат на более мощный без замены кабеля. Это прямой путь к пожару, так как тонкий провод начнет плавиться под нагрузкой. Другая ошибка — использование алюминиевых скруток с медью, что приводит к быстрой коррозии и обрыву цепи. Я когда-то перепутал фазу с нулем при сборке щитка, что вызвало мгновенное срабатывание защиты — теперь всегда использую разноцветную маркировку проводов. Также новички часто забывают про УЗО, что делает сеть опасной при утечке тока на корпус прибора.

Экономика вопроса

Стоимость модернизации складывается из цены материалов и оплаты услуг электрика. Своими руками можно сэкономить на монтаже внутренних линий и сборке щитка, но ввод от столба должен делать профи.

Статья расходов Своими руками (руб.) С мастером (руб.) Экономия (руб.)
Материалы 15 000 15 000 0
Монтаж ввода 5 000 5 000 0
Сборка щитка 0 4 000 4 000
Разводка линий 0 8 000 8 000
Заземление 0 3 000 3 000
20 000 35 000 15 000

Эксплуатация после запуска

После ввода системы в эксплуатацию рекомендую раз в год проверять затяжку винтовых соединений в щитке — от перепадов температур контакты могут ослабнуть. Срок службы качественного кабеля ВВГнг-LS составляет около 30 лет, СИП — до 25 лет. Полноценно использовать сеть с новой мощностью можно сразу после опломбирования счетчика. Следите за тем, чтобы вокруг вводного кабеля не росли крупные деревья, ветки которых могут повредить изоляцию при сильном ветре.

Альтернативные способы решения

Если легальное увеличение мощности невозможно или слишком дорого, можно рассмотреть установку стабилизатора напряжения или инвертора с аккумуляторами. Это не увеличит лимит от энергосбыта, но сгладит скачки и позволит кратковременно использовать мощные приборы. Также существуют генераторы, которые выручают в пиковые нагрузки. Однако полноценная модернизация сети остается самым надежным и безопасным вариантом для постоянного проживания.

Ответы на частые вопросы

  1. Нужно ли разрешение для увеличения мощности? Да, любое изменение лимита требует заявки в энергосбыт и получения ТУ, иначе подключение будет считаться незаконным.
  2. Какую мощность можно получить на даче? Обычно стандартно дают 5-15 кВт, но при наличии технической возможности трансформатора можно запросить и больше.
  3. Какой кабель выбрать для ввода? Оптимальный вариант — СИП 4х16 для воздушной линии, он устойчив к ультрафиолету и обрывам.
  4. Можно ли увеличить мощность самостоятельно? Заменить проводку внутри дома можно, но менять автомат на столбе и менять кабель ввода должен только сотрудник электросетей.
  5. Сколько времени занимает процесс? От подачи заявки до включения обычно проходит от 30 до 90 дней.
  6. Что делать, если СНТ не дает разрешение? Обращаться напрямую в региональную сетевую компанию, так как право на электроснабжение гарантировано законом.
  7. Как рассчитать необходимую мощность? Сложите номинальную мощность всех приборов, которые могут работать одновременно, и прибавьте 20% запаса.
  8. Какие документы нужны? Паспорт, выписка из ЕГРН на участок и дом, заявление.
  9. Что такое ТУ? Технические условия — это документ, в котором прописано, какой кабель использовать, где ставить счетчик и какой номинал автомата установить.

Для обеспечения безопасности при работе с электричеством соблюдайте следующие правила:

  1. Используйте только сертифицированные диэлектрические инструменты.
  2. Всегда проверяйте отсутствие напряжения индикатором перед касанием проводов.
  3. Работайте в защитных перчатках и при необходимости в очках.
  4. Не допускайте попадания влаги в электрощит во время монтажа.
  5. Обеспечьте хорошее проветривание помещения при работе с химическими очистителями или пайке.
  6. При работе на высоте используйте страховочный пояс и устойчивую лестницу.
