Основные правила
Укладка тротуарной плитки на песок с цементом своими руками непосвященным в тонкости процесса представляется делом несложным, не отнимающим у застройщика много времени.
Нужно тщательно подготовиться, произвести необходимые подсчеты – то есть, выполнить основные правила, предшествующие каждому строительному этапу.
Закупить заранее все необходимые стройматериалы – цемент качественной марки, песок с частицами разного диаметра, тротуарную плитку одного или нескольких видов (здесь все зависит от замысла домашнего дизайнера).
Приготовить инструменты, которые понадобятся при укладке: мастерок и резиновую киянку, трамбователь, клинья и грабли, колышки с разметочным шнуром, строительный уровень и шланг с насадкой.
Стройматериалы, в отличие от инструментов, потребуются только после того, как будет подготовлена почва – выкопан плодородный слой, удалены потенциальные «агрессоры» – корешки и семена растений.
Глубину траншеи рассчитывают индивидуально. Она зависит от твердости или рыхлости почвы, степени нагрузки на оформляемую дорожку. Она должна быть глубже, если по ней будут ездить машины или грунт относится к категории рыхлых и быстро проседает.
Укладка геотекстиля или агротехнической ткани – еще одно непременное условие предварительной подготовки. Это помогает предотвратить прорастание тех сегментов растений, которые ускользнули от внимания домашнего мастера и способны навредить сооружению в дальнейшем.
Тщательное выполнение пошаговой инструкции по обработке грунта, установке бордюров, устройству опорно-дренажной засыпки, созданию песчаной подушки и техники укладывания плитки своими руками
Она может зависеть не только от конфигурации тротуарной плитки, но и от наличия в ней ограничителей (они есть только у продукции от проверенного производителя с хорошей репутацией, и стоит такое удовольствие обычно не дешево).
Качественная заделка стыков и оформление швов – еще одно основное правило, не менее важное, чем тщательное проведение трамбовки при укладке. Без последнего невозможно создание долговечного основания, обеспечивающего способность выдержать нагрузку и не деформироваться.
К основным правилам относится и техника безопасности. Использование некоторых инструментов предполагает специальное защитное снаряжение. Так что внешняя простота укладки тротуарной плитки на песчано-цементную смесь, в процессе выполнения требует учета некоторых нюансов.
Пошаговая инструкция

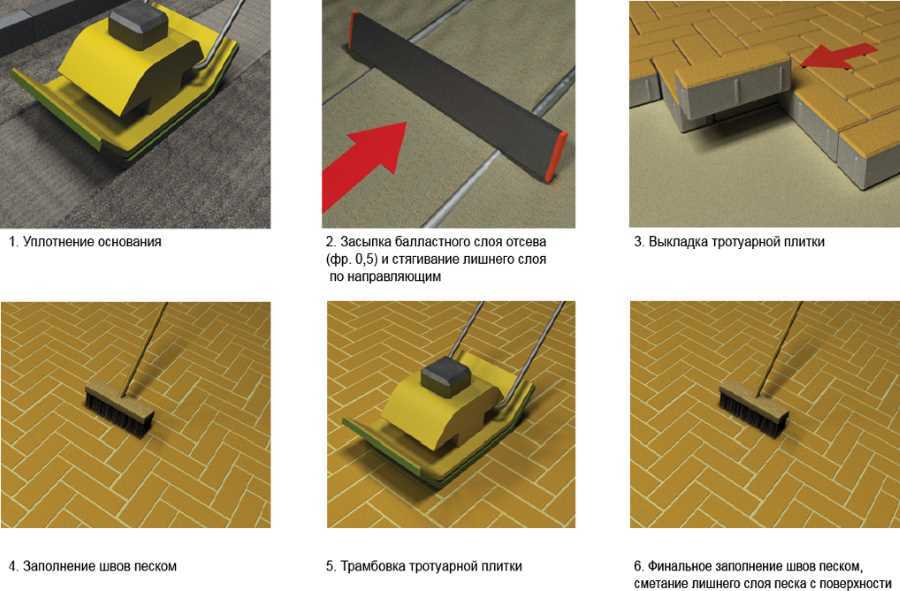

Все последующие работы состоят из нескольких этапов, каждый из которых следует проходить со всей тщательностью, потому что от этого зависит качество и долговечность сооружения. Даже если на плите было решено сэкономить, на укладке этого делать не стоит.
Качественное основание не просядет и не деформируется, будет хорошо пропускать влагу и выдерживать предполагаемые нагрузки.
Установка бордюров
Бордюры являются ограничителями, препятствующими тому, чтобы будущий тротуар разъехался. Для их установки вдоль подготовленной траншеи прокапывают канавки, дно которых укрепляют щебнем.
Пустоты в щебне заполняются песком. На щебень по уровню ставят бордюры и закрепляют их цементно-песчаным раствором. Не стоит готовым раствором заливать все бордюры сразу — каждый укрепляется замком из бетона индивидуально.
По окончании работ высота бордюров для обеспечения хорошего водостока должна быть вровень или на 10–20 мм ниже верхнего края брусчатки. Высота, в первую очередь, регулируется глубиной прокопанных канавок. На высыхание бетонных замков даются примерно сутки, затем канавки с бордюрами засыпаются почвой до общего уровня дна траншеи.
Вдоль внутренней стороны одного из бордюров укладывается сточный желоб, в сторону которого нужно будет делать уклон дорожки.
Создание подушки
На геотекстиль насыпается крупнофракционный песок слоем 5 см. Его поверхность выравнивается граблями и обильно смачивается водой. Перед следующим этапом работ при пасмурной погоде нужно выждать сутки, при солнечной достаточно 2–4 часа.
Затем поверхность разравнивается профилем или трубой и на нее насыпается слой щебня толщиной 10 см. Щебень трамбуют. Нельзя укладывать щебень сразу на геотекстиль во избежание повреждения последнего.
Поверх щебня насыпается еще 5 см песка, который распределяется так, чтобы заполнить все пустоты. Этот слой нужен для расклинцовки щебня и выведения основания «в ноль». Поверхность снова трамбуется, проливается водой (в результате чего песок частично уйдет в промежутки между гравием) и выравнивается.
В результате получится идеально ровная подушка, на которую и предстоит укладывать плиты.
Читайте в следующем материале о преимуществах керамической плитки и как правильно производить работы с этим материалом.
А какой клей лучше выбрать для тротуарной плитки? Поможем определиться с выбором в этой статье: https://trotuar.biz/vybor-kleya-dlya-keramicheskoj-plitki-keramogranita-i-polimerbetona/.
Техника укладывания своими руками
Так как правильно укладывать тротуарную плитку на песок?
Чтобы не топтаться по утрамбованному песку, изделия укладывают в направлении от себя. Мастер, находясь на уже выложенной поверхности, укладывает брусчатку перед собой, немного вдавливая в песчаное основание, и по ней же продвигается вперед.
Между плитами оставляется зазор в 1–2 мм. Для удобства используют спички, тонкие деревянные колышки или крестики для керамических изделий. Некоторые производители выпускают изделия сразу с ограничителями по бокам, которые позволяют выдерживать требуемое расстояние.
Горизонтальность каждого ряда проверяется строительным уровнем, с помощью резиновой киянки, песка и мастерка поверхность корректируется:
- если плита выступает над остальными, углубить ее можно, постучав киянкой или сняв под ней слой песка;
- если плита заглублена по сравнению с остальными, ее следует приподнять и увеличить слой подушки.
Брусчатку, возможно, придется подрезать. Для этого ее прикладывают к нужному месту в дорожке, делают отметку и только потом отсекают лишнюю часть.
Для резки плитки используется «болгарка», но если прорезать ей плитку полностью, в дальнейшем могут появляться трещинки. Поэтому «болгаркой» только делают надрез, а дальше изделие аккуратно раскалывают.
Заделка швов
Для предотвращения смещения плитки относительно друг друга, их закрепляют, просыпая поверхность песком с таким расчетом, чтобы были заполнены все промежутки. Щеткой или веником песочек распределяют равномерно, а затем поверхность проливают водой — это уплотнит засыпку. Процедуру, возможно, придется повторить 2–3 раза, а в дальнейшем проводить после обильных осадков.
Иногда промежутки заделывают с помощью смеси песка и цемента, которая затем проливается водой, чтобы цемент «схватился», а плитки между собой были лучше сцеплены.
Но подобный прием ухудшает проникновение влаги в дренаж, а потому использовать его на частных территориях и дорожках с малой проходимостью нецелесообразно.
Этапы укладки брусчатки на бетон
Тротуарная плитка монтируется на жесткую поверхность из бетона разными способами. Основные варианты:
- Гарцовка. В данном случае используется смесь песка и цемента в соотношении 5:1 или 6:1. Рекомендуемая толщина слоя – 5 см. Смесь насыпается поверх готового бетонного основания. Чтобы упростить процесс монтажа, уклон, необходимый для оттока воды, обеспечивается на этапе формирования слоя бетона. Для улучшения свойств покрытия при этом закладывают отрезки труб перпендикулярно поверхности. Они в дальнейшем заполняются щебнем, когда цемент застынет.
- Мокрая технология предполагает необходимость укладки брусчатки на бетонный раствор. Предварительно готовится цементное основание. Уклон формируется на следующем этапе, когда на поверхность наносится бетонная смесь, посредством которой будет фиксироваться плитка.
- Монтаж на клей. Если интересует вопрос, как положить брусчатку с помощью такого материала, нужно учитывать, что наносить состав необходимо тонким слоем – не более 10 мм, причем обрабатывается небольшой участок (до 1 м²). Это обусловлено тем, что период застывания клея короткий, нужно успеть правильно расположить плитку.
Устройство бетонного основания
Последовательность действий на подготовительном этапе:
- Производится разметка участка, для этого используют специальный шнур и колья.
- Выполняется копка котлована. Рекомендуемая глубина – 25 см. Дно ямы выравнивают. Нижний слой формируется из щебня. Толщина – не более 15 см. С помощью граблей материал выравнивают. На данном этапе делается уклон (2-5°). Ширина котлована должна быть несколько больше по сравнению с размеченным участком.
- По периметру устанавливаются доски для опалубки.
- Рекомендованные пропорции смеси бетона из цемента, щебня песка, соответственно – 1:2:3.
- Выливается первый слой раствора, толщина не более 5 см.
- Укладывается армирующая сетка.
- Формируется второй слой, толщина в данном случае должна быть 10 см.
- Когда смесь наберет прочность, продолжают работы.
Установка бордюрного камня
Бордюр нужно располагать по периметру участка, на котором планируется укладывать плитку. Для этого необходимо сделать разметку, причем с помощью шнура определяют высоту установки бордюрного камня. Затем копают неглубокую траншею. Ее глубина определяется той частью камня, который будет заглублен.
На дне траншеи формируется слой песчано-щебневой подушки. Сверху он заливается цементным раствором (соотношение цемента и песка 1:3). Бордюр устанавливается с помощью киянки. Шовные соединения заполняются песком.
Укладка брусчатки
Наиболее простой способ крепления плитки – гарцовка. Готовится смесь из цемента и песка. Когда покрытие заливается водой, материалы образуют прочное основание, которое будет надежно удерживать брусчатку. На более ответственных участках, где нагрузка выше, вместо гарцовки используют метод крепления на основе клея или цементного раствора. Инструкция по укладке брусчатки с использованием сухой смеси:
На готовом бетонном основании формируют слой гарцовки – не более 5 см по толщине.
Поверхность трамбуется, выравнивается.
Производится монтаж плитки, для этого применяют киянку
На данном этапе важно контролировать уклон с помощью шнура и строительного уровня.
Поверхность заливается водой.
Гарцовка даст усадку, значит, нужно повторно засыпать сухую смесь из цемента и песка между плиткой.
Установка брусчатки
Переходим непосредственно к ответу на вопрос, как положить брусчатку. В принципе, это несложный процесс, если знать некоторые нюансы. Понятно, что каждый укладываемый камень должен располагаться в горизонтальной плоскости, поэтому его надо проверять уровнем. Если есть перекосы, то брусчатку поднимают, подсыпают под нее песок и выравнивают ударами резинового молотка. Для надежности правилом проверяют целый ряд на предмет горизонтального расположения материала.
Некоторые мастера на каждый ряд натягивают бечевку по горизонтали и по ней проводят монтаж. Это увеличивает скорость процесса.
Монтаж брусчатки по натянутой бечевкеИсточник i.ytimg
Второй нюанс касается несущей способности дорожного покрытия. К примеру, если брусчаткой покрывают садовую дорожку или аллейку вокруг дома, то для ее укладки применяется именно эта технология. Та, которая описана выше.
Если этот материал решено использовать для покрытия дороги от ворот до дома и площадки, где будет парковаться автомобиль, то брусчатку придется «сажать» на цементно-песчаный раствор. Рецептура последнего: 1 часть цемента, 3 части песка.
Сама операция укладки от предыдущей ничем не отличается. Просто под каждый элемент укладывается раствор, на который устанавливается камень, выравнивающийся по горизонту.
Укладка брусчатки на цементный растворИсточник yellowhome
Существует другой вариант монтажа на цемент. Его называют «сухим». Для этого формируется слой из гравия и цемента. Рецептура та же. И на него уже укладывается брусчатка, которую после полного заполнения площади облицовки поливают водой. Влага попадает в цементно-гравийный слой, происходит гидратация цемента, что приводит к скреплению слоя к каменной отделке.
Итак, мы рассмотрели три варианта, как класть брусчатку своими руками. Остается последний этап.
В видео показана технология укладки брусчатки на садовую дорожку:
Заполнение швов между камнями
Самый простой вариант, который чаще всего используется, заполнение швов мелкозернистым песком. Его просто рассыпают на поверхность и подметают веником или щеткой. Песок заполняет собой зазоры между элементами отделки, придавая всей поверхности ровность. Но это еще не все.
Обычно засыпанный таким способом песок со временем усаживается или выветривается. Поэтому чтобы это не происходило быстро, всю поверхность дорожки или площадки обильно поливают водой. Песок в зазорах усаживается, засыпают еще один слой, который снова поливают. Обычно за два раза заполнение происходит окончательно.
Для площадок, где требуется высокая несущая способность, используют вместо песка цементно-песчаный раствор жидкой консистенции. Его просто аккуратно заливают в швы, заполняя их до краев. Процесс нудный и требующий много времени.
Можно его заменить сухим вариантом. То есть рассыпать по облицованной поверхности цементно-песчаную смесь. Щеткой заполнить ею зазоры между камнями, а затем всю площадь залить водой. После усадки смеси процесс надо повторить.
Заполнение швов между элементами дорожного покрытияИсточник trotuar-style
Кратко о главном
Итак, мы вам рассказали о том, как укладывать брусчатку своими руками с самого начала. Скажем прямо, все это кажется несложно. Но на самом деле процесс монтажа дорожного материала непростой. Требуется опыт, навыки работы со строительными инструментами. Но тот, кто решил попробовать свои силы, рекомендуем начать на небольшом участке где-нибудь в глубине двора. Если конечный результат вас не удовлетворил, то стоит пригласить мастеров.
Что требуется для самостоятельной укладки
Для самостоятельного мощения тротуара придется освоить приемы работы и ознакомиться с известными способами укладки. Всего их два:
- Трамбовка каждой отдельной заготовки посредством резиновой киянки.
- Та же операция, проводимая с основанием под плитку и с целиком уложенным участком тротуара посредством вибрационных механизмов.

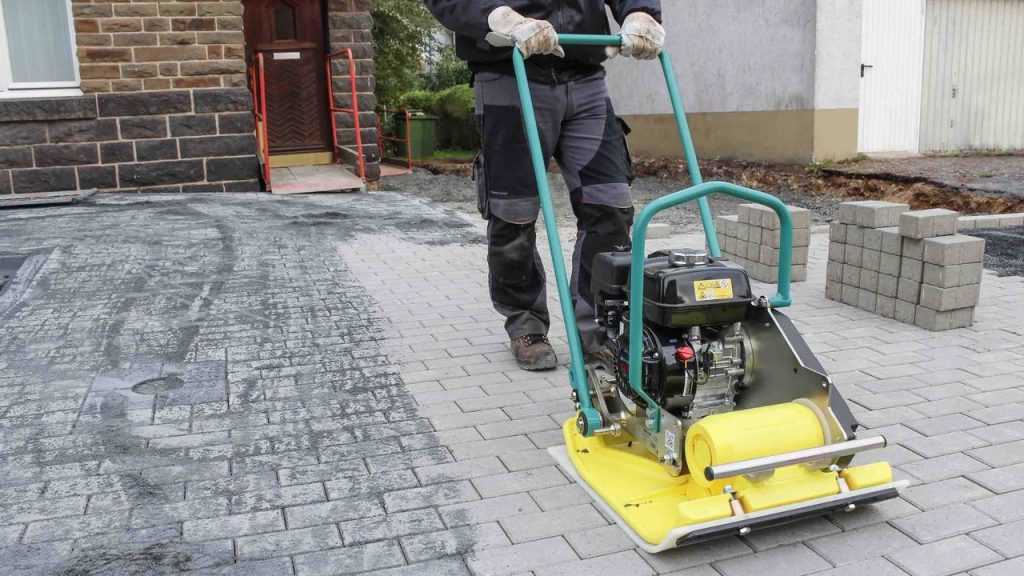

Трамбовка тротуарной плитки выброплитой
При его применении быстрая укладка осуществляется посредством виброплиты, оснащенной специальной демпфирующей прокладкой. Этот способ, позволяющий не тратить силы на трамбовку каждого элемента, будет рассмотрен как основной.
Материалы и инструменты
Перечень необходимых материалов и инструментов, без которых невозможна укладка качественного настила, приведен ниже:
- Сама плитка с комплектом бордюров (поребриков);
- Расходный материал (щебень, очищенный песок и цемент М500);
- Специальная кельма и шпатель размером от 10 см;
- Ведро и лейка для воды;
- Лазерный нивелир (его может заменить обычный уровень) и правило;
- Деревянные колышки, шнур, а также рулетка и карандаш;
- Болгарка в комплекте с диском;
- Лопата, садовые грабли и метла;
- Специальные UD-профили или трубные квадратные заготовки.
Важно! При работе обязательно применение наколенников, без которых укладка плитки превратиться в настоящую пытку. При выборе марки виброплиты предпочтение отдается электрическим моделям средней мощности, отличающимся меньшей шумностью и простотой обслуживания
При работе с ними главное – внимательно отслеживать положение шнура электропитания (чтобы не допустить его обрыва и аварии)
При выборе марки виброплиты предпочтение отдается электрическим моделям средней мощности, отличающимся меньшей шумностью и простотой обслуживания. При работе с ними главное – внимательно отслеживать положение шнура электропитания (чтобы не допустить его обрыва и аварии).
Рабочий инструмент и материалы
Прежде всего вам будет нужно подготовить определенный набор инструмента и строительного инвентаря:
- механическая или ручная трамбовка;
- совковая и штыковая лопата;
- строительный уровень;
- штукатурное правило;
- рулетка 10 метров;
- тачка или носилки для перемещения материалов;
- строительный мастерок;
- щетка;
- металлический и резиновый молоток;
- шнур и колья на разметку.
Из закупаемых материалов потребуется:
- крупный песок;
- портландцемент М400;
- щебень фракции до 40 мм или гравий;
- бордюрный материал;
- сточные лотки из бетона;
- брусчатка;
- чистая вода.
Обрезка плиток до необходимых размеров во время укладки по краям дорожки производится при помощи угловой шлифмашины с алмазным диском.
Каким требованиям должна соответствовать брусчатка
Чтобы обеспечить длительный период эксплуатации покрытия, нужно правильно подбирать отделочный материал. При этом учитывают ряд параметров:
показатель морозостойкости не должен быть менее 200;
рекомендованный уровень водопоглощения – не выше 5%;
прочность под воздействием деформационных нагрузок (на сжатие) – от 30 МПа и более;
низкий показатель истираемости;
при монтаже в помещениях (складских и хозяйственных) рекомендуется использовать только экологичный материал;
приобретать следует брусчатку из одной партии, т. к. изделия со сходными характеристиками, но от разных производителей могут отличаться по оттенку, они часто разнятся и по величине погрешности кривизны сторон;
поверхность брусчатки должна быть мелкопористой, т. к
чем больше поры, тем интенсивнее изделия впитывают влагу;
следует выбирать материал с минимальной погрешностью кривизны сторон, что позволит получить покрытие, шовные соединения между плиткой которого отличаются минимальной толщиной;
необходимо контролировать качество поверхностей: на изделиях не должно быть сколов, трещин;
подбирается брусчатка и с учетом оттенка: важно, чтобы тон был равномерным по всей поверхности.
Пошаговая инструкция при мощении на бетонном основании
Состав и последовательность выполнения работ:
- Разбивка площадок и дорожек, на которых планируется мощение, с закреплением разметки деревянными или металлическими колышками. Границы между колышками просыпаются известкой или мелом.
- Снятие плодородного слоя грунта с устройством земляного корыта с учётом расположения железобетонных бордюров или поребриков. Глубина траншеи под бордюры зависит от их высоты, верх бордюрного ограждения, для обеспечения водоотвода с поверхности мощения, должен быть на 2 см ниже верха плитки и возвышаться над уровнем газона.
- Установка бордюров или поребриков. На забитые колышки на высоте поребриков натягивается прочный шнур с учётом соблюдения необходимых продольных уклонов. Для сборов воды, стекающей с плиточного покрытия, вплотную за бордюрами рекомендуется предусмотреть траншеи для укладки лотков ливневой системы. Железобетонные элементы устанавливаются в траншеи на уплотнённое песчаное основание с укладкой поверху него небольшого слоя тощего бетона или раствора. Фиксация элементов выполняется деревянными колышками и заливкой бетонной смеси.
- Устройство бетонного основания. Грунт в земляном корыте тщательно трамбуется и застилается геотекстилем, для предотвращения прорастания сорняков. Бетон укладывается на уплотнённую подушку из песка или щебня толщиной ≥ 10-ти см.
В некоторых случаях бордюры устанавливаются мастерами после бетонирования основания. Этот вариант, при самостоятельном выполнении работ, не рекомендуется к исполнению. Для защиты краёв площадок от осыпания грунта и создания бетонного основания с ровными краями монтируется опалубка из досок толщиной 40-к мм, которую придётся тщательно раскреплять. Если бордюры устанавливаются сразу, то они сами будут служить опалубкой. Плюсы такого варианта:
- отсутствуют затраты на приобретение материалов для опалубки;
- экономится время на её установку и последующую разборку;
- заливка бетонной смеси будет осуществляться без просачивания в щели между досками;
- дополнительная фиксация бордюров в требуемом положении.
Заливку бетона выполняют не ранее чем через сутки после фиксации бордюров. Перерыв можно использовать для устройства армирования (дорожки, на которые не будет заезжать автотранспорт и тяжёлая техника, можно не армировать). Толщина бетона принимается раной 15-ти см при отсутствии армирования и 20 см при наличии арматуры. При наличии подвижных пучинистых грунтов толщина может увеличиваться до 40 см.
Армирование выполняется сетками, связанными из стальной или композитной арматуры диаметром до 10-ти мм и ячейками от 15-ти до 20-ти см. Сетки располагаются вверху, на расстоянии около 5-х см от верха бетона, с укладкой на бетонные подкладки. Можно выполнить заливку в два этапа: уложить слой бетона около 10-ти см, тщательно выровнять, на свежий бетон уложить сетки и выполнить заливку бетонной смеси до требуемой отметки.
При заливке больших по площади площадок, через каждые 3 м необходимо устраивать температурные швы из досок, закладываемых на всю толщину бетона. На дорожках такие швы устраиваются через каждые 6-ть м. До начала затвердения бетонные доски удаляются, а получившиеся швы заполняются горячим битумом.
- Через какое время можно класть плитку? Бетон наберёт минимально необходимую прочность примерно через трое суток, поэтому раньше приступать к работам нельзя. Выбирается подходящий способ укладки, если проходимость по покрытию будет высокой или планируется заезд на него транспорта и тяжёлых технических средств, то предпочтительней заниматься мощением плиткой на цементные растворы или строительные клеи. При наличии на площади облицовки препятствий (люки канализации, цветочные клумбы, дренажные отверстия и т.д.), их обводка производится целыми плитками.
Перед завершением работ выполняется окончательное оформление примыканий нужных конфигураций с подрезкой плиток при помощи болгарки с кругом по бетону или циркулярной пилой. По окончании укладки выполняется заполнении швов. Ходить по вымощенной поверхности, что бы ни повредить край плиток, нельзя примерно 3-е суток. При необходимости обязательные проходы можно осуществить настилкой по поверхности мощения листов фанеры. - В заключение, по прошествии 3-х суток выполняется сметание строительных остатков и мусора, после чего вся поверхность промывается водой под напором из шланга.
